国务院新闻办召开台山1号机组商运中外媒体见面会
时间:2018年12月17日 来源:中广核 点击量: 分享:

12月14日,中国广核集团(简称“中广核”)与法国电力集团(EDF)在中国国务院新闻办公室举行的记者见面会上联合宣布,广东台山核电1号机组已于北京时间12月13日17:00完成168小时示范运行,具备商业运行条件,成为全球首台具备商运条件的EPR三代核电机组。台山核电一期工程两台机组建成后,预计每年可减少标煤消耗约803万吨,减少温室气体排放超过2109万吨,相当于造林5.85万公顷。


中国广核电力股份公司总裁高立刚,台山核电合营有限公司总经理郭利民,法国电力集团副总裁、中国区总裁傅楷德出席见面会,向中外40余家媒体介绍了中法核能合作及台山核电的建设情况,并回答了媒体的提问。


台山1号机组“后来居上”成为“EPR全球首堆”

台山核电站位于广东省台山市赤溪镇,一期工程建设两台采用EPR三代核电技术的压水堆核电机组,每台机组的单机容量为175万千瓦,是世界上单机容量最大的核电机组。台山核电一期工程是中法两国能源领域的最大合作项目,由中国广核集团、EDF和粤电集团共同投资组建的台山核电合营有限公司负责建设和运营。

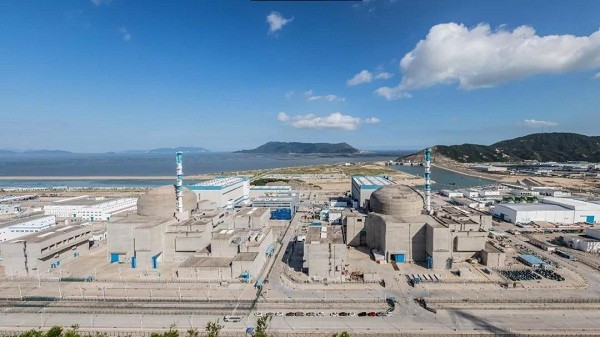

(台山核电一期工程)

台山核电站采用的EPR技术是由EDF和近期成为EDF子公司的法马通共同开发的第三代核电技术。这项技术吸收了过去40年国际上积累的压水堆核电机组的运行经验反馈和技术进步,其中的主要技术已经过40多年全球357台在运压水堆核电机组数千堆年的运营检验,满足欧洲用户标准和国际原子能机构标准,也满足中国核安全法规的要求,其安全性得到了显著提高。

台山核电1号机组于2009年开工建设,2号机组于2010年开工建设,分别是全球第三、四台开工建设的EPR三代压水堆核电机组。台山核电1号机组于2009年10月26日开始筏基浇筑,2011年10月23日完成穹顶吊装,并于2015年12月30日率先开始冷态功能试验,成为全球首台开展冷态功能试验的EPR三代核电机组。台山核电1号机组吸收了欧洲EPR项目的经验,现已处于同类机组的首堆位置,持续向国外同类机组输出成功做法和经验。台山核电1号机组于2018年4月10日开始装料,6月29日成功并网发电,12月13日成功具备商运条件。
