欢迎来到中国核能行业协会官网
当前位置:
>
访问量:
行业动态
田湾核电站8号机组蒸汽发生器、压力容器、稳压器顺利进场
时间:2024年08月23日 来源:中国核电工程有限公司 点击量: 分享:

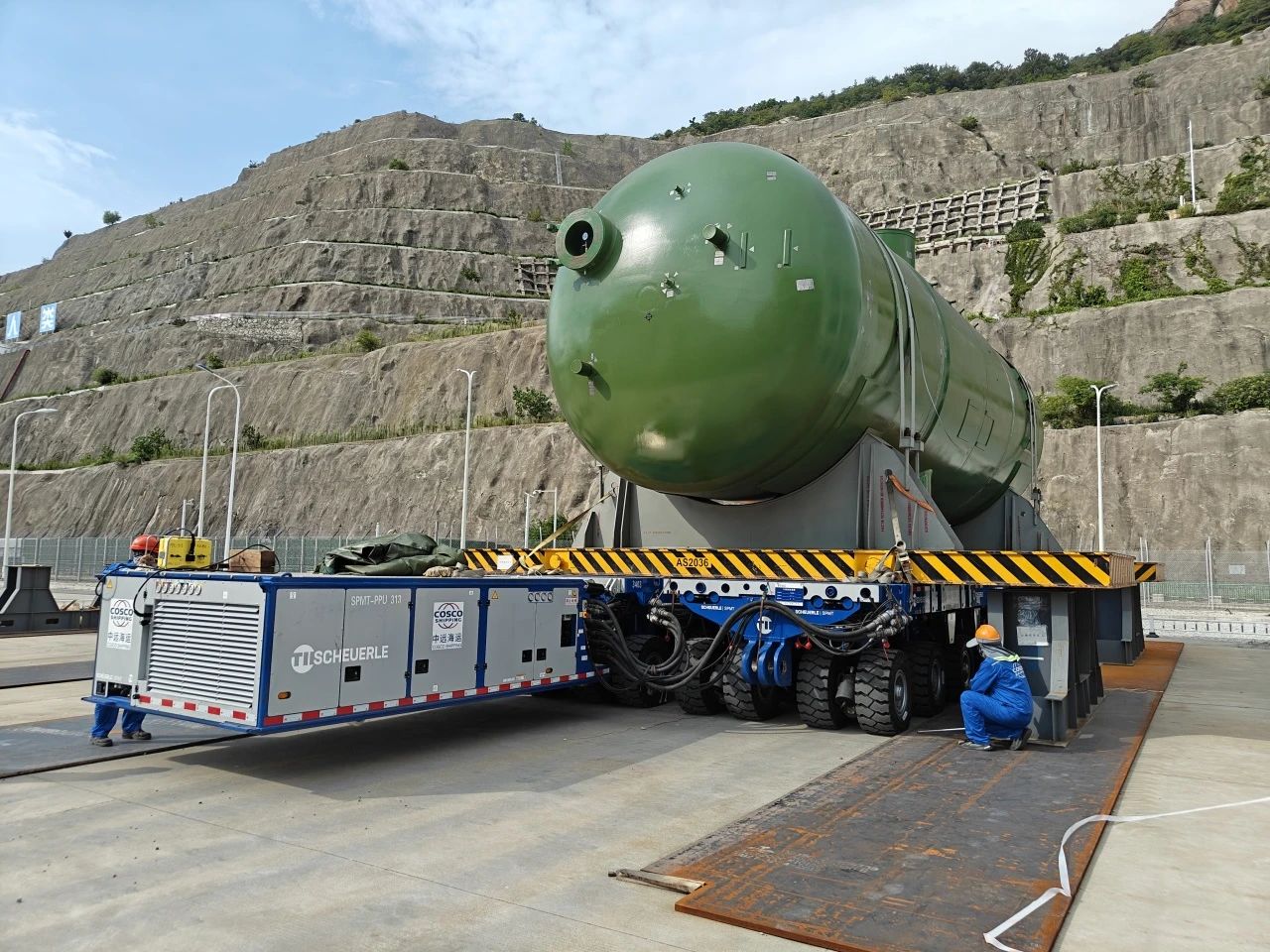

2024年8月19日、21日,田湾核电站8号机组蒸汽发生器、压力容器、稳压器等11台海运设备的运输船舶依次抵达田湾自备码头,到货当天田湾项目部组织各参建单位高效协同,顺利完成了卸船吊装、短倒运输、设备自卸和临时存储等系列工作。此次到货的海运设备自6月12日从海外直航起运,远洋航行62日到达国内营口港转驳,通过2艘深舱船安全运抵田湾自备码头,包括核岛核心设备蒸汽发生器2台、压力容器1台、稳压器1台,实现7、8号机组重要设备到货目标。为保障主设备顺利进场卸载存储,田湾项目部充分发挥总承包优势,强化“整体·协同”,项目设备部党员冲锋在前,实时关注通报主设备运输、转驳动态,统一规划主设备卸载存储场地,组织场内路勘、道路排障、轴线车自卸空车模拟,通过船前会优化卸船、运输、存储作业流程,持续采用轴线车自卸的新型卸车方式进行主设备临时卸载。8号机组蒸汽发生器、压力容器、稳压器等主设备的全面进场,为8号机组主设备安装关键路径的施工奠定了坚实基础,标志着田湾7、8号机组工程建设又迈出了坚实的一步。

你知道你的Internet Explorer是过时了吗?

为了得到我们网站最好的体验效果,我们建议您升级到最新版本的Internet Explorer或选择另一个web浏览器.一个列表最流行的web浏览器在下面可以找到.
