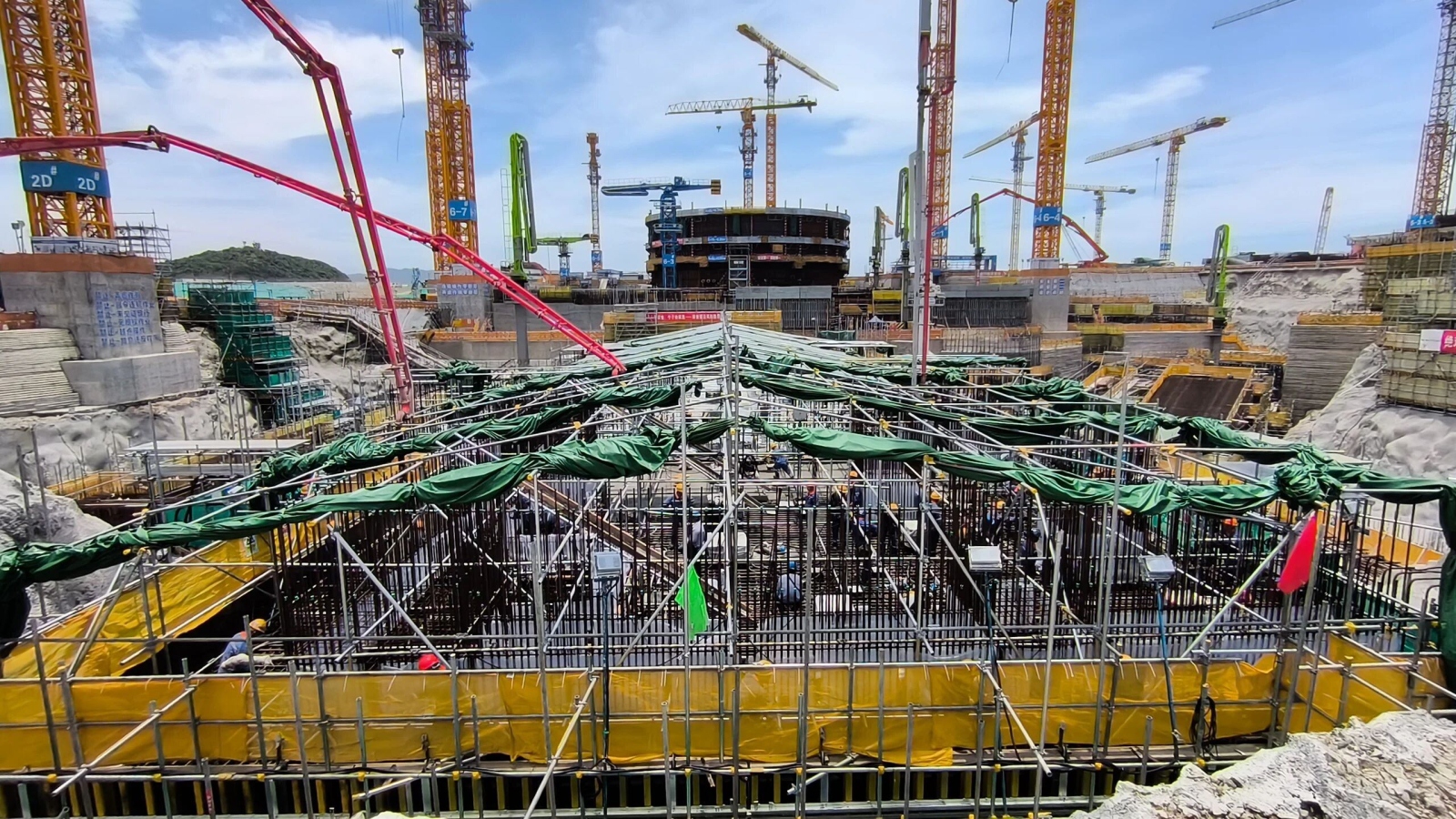

6月29日11时08分,中广核宁德核电6号机组常规岛第一罐混凝土开始浇筑,并于7月1日21时08分浇筑完成。本次浇筑活动历时58小时,共浇筑混凝土4081m³。
中广核宁德核电6号机组常规岛汽机筏基混凝土浇筑的顺利完成,保证了6号机组常规岛汽机基座与厂房框架双主线同步推进,同时也标志着常规岛双机组共建局面的全面开始。
