核能行业发展

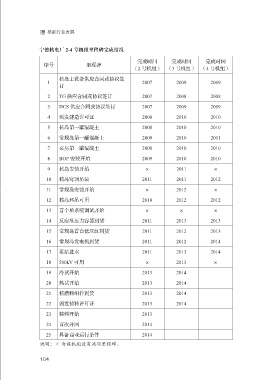

宁德核电厂 2-4 号机组里程碑完成情况
完成时间 完成时间 完成时间
序号 里程碑
(2 号机组) (3 号机组) (4 号机组)
核岛主设备供应合同或协议签
1 2007 2009 2009
订
2 TG 供应合同或协议签订 2007 2008 2008
3 DCS 供应合同或协议签订 2007 2009 2009
4 颁发建造许可证 2008 2010 2010
5 核岛第一罐混凝土 2008 2010 2010
6 常规岛第一罐混凝土 2009 2010 2011
7 泵房第一罐混凝土 2008 2010 2010
8 BOP 安装开始 2009 2010 2010
9 核岛安装开始 × 2011 ×
10 核岛穹顶吊装 2011 2011 2012
11 常规岛安装开始 × 2012 ×
12 核岛环吊可用 2010 2012 2012
13 首个单系统调试开始 × × ×
14 反应堆压力容器到货 2011 2013 2013
15 常规岛首台低压缸到货 2011 2012 2013
16 常规岛发电机到货 2011 2012 2014
17 泵站进水 2011 2013 2014
18 500kV 可用 × 2013 ×
19 冷试开始 2013 2014
20 热试开始 2013 2014
21 核燃料组件到货 2013 2014
22 颁发装料许可证 2013 2014
23 装料开始 2013
24 首次并网 2014
25 具备商业运行条件 2014
