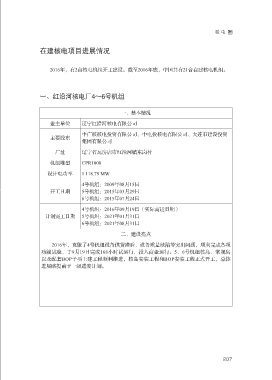

在建核电项目进展情况
2016年,有2台核电机组开工建设。截至2016年底,中国共有21台在建核电机组。
一、红沿河核电厂4~6号机组
一、基本情况
业主单位 辽宁红沿河核电有限公司
中广核核电投资有限公司、中电投核电有限公司、大连市建设投资
主要股东
集团有限公司
厂址 辽宁省瓦房店市红沿河镇东岗村
机组堆型 CPR1000
设计电功率 1 118.79 MW
4号机组:2009年08月15日
开工日期 5号机组:2015年03月29日
6号机组:2015年07月24日
4号机组:2016年09月19日(实际商运日期)
计划完工日期 5号机组:2021年01月31日
6号机组:2021年08月31日
二、建设亮点
2016年,克服了4号机组设备供货滞后、设备质量缺陷等突出问题,顺利完成各项
功能试验,于9月19日完成168小时试运行,投入商业运行。5、6号机组核岛、常规岛
以及配套BOP子项土建工程顺利推进,核岛安装工程和BOP安装工程正式开工,总体
进展略提前于一级进度计划。
