Page 218 - 中国核能核能年鉴2017.indd
P. 218
核能行业概况

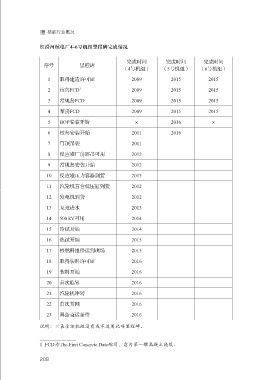

红沿河核电厂4~6号机组里程碑完成情况
完成时间 完成时间 完成时间
序号 里程碑
(4号机组) (5号机组) (6号机组)
1 取得建造许可证 2009 2015 2015
2 核岛FCD 1 2009 2015 2015
3 常规岛FCD 2009 2015 2015
4 泵房FCD 2009 2015 2015
5 BOP安装开始 × 2016 ×
6 核岛安装开始 2011 2016
7 穹顶吊装 2011
8 反应堆厂房环吊可用 2012
9 常规岛安装开始 2012
10 反应堆压力容器到货 2013
11 汽轮机首台低压缸到货 2012
12 发电机到货 2012
13 泵站进水 2013
14 500 kV可用 2014
15 冷试开始 2014
16 热试开始 2015
17 核燃料组件运到现场 2015
18 取得装料许可证 2016
19 装料开始 2016
20 首次临界 2016
21 汽轮机冲转 2016
22 首次并网 2016
23 具备商运条件 2016
