Page 666 - 智库丛书第五卷
P. 666

ᇏݓނିྛြᇆ९՗඀čֻ໴जĎ

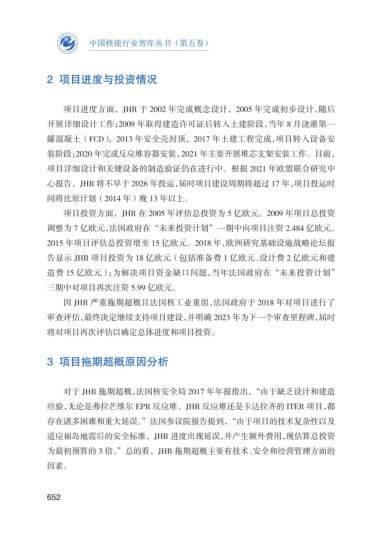

             2  项目进度与投资情况



                 项目进度方面,JHR 于 2002 年完成概念设计,2005 年完成初步设计,随后
             开展详细设计工作;2009 年取得建造许可证后转入土建阶段,当年 8 月浇灌第一
             罐混凝土(FCD),2013 年安全壳封顶,2017 年土建工程完成,项目转入设备安

             装阶段;2020 年完成反应堆容器安装,2021 年主要开展堆芯支架安装工作。目前,
             项目详细设计和关键设备的制造验证仍在进行中。根据 2021 年欧盟联合研究中
             心报告,JHR 将不早于 2026 年投运,届时项目建设周期将超过 17 年,项目投运时

             间将比原计划(2014 年)晚 13 年以上。
                 项目投资方面,JHR 在 2005 年评估总投资为 5 亿欧元。2009 年项目总投资

             调整为 7 亿欧元,法国政府在“未来投资计划”一期中向项目注资 2.484 亿欧元。
             2015 年项目评估总投资增至 15 亿欧元。2018 年,欧洲研究基础设施战略论坛报
             告显示 JHR 项目投资为 18 亿欧元(包括准备费 1 亿欧元、设计费 2 亿欧元和建

             造费 15 亿欧元);为解决项目资金缺口问题,当年法国政府在“未来投资计划”
             三期中对项目再次注资 5.99 亿欧元。

                 因 JHR 严重拖期超概且法国核工业重组,法国政府于 2018 年对项目进行了
             审查评估,最终决定继续支持项目建设,并明确 2023 年为下一个审查里程碑,届时
             将对项目再次评估以确定总体进度和项目投资。



             3  项目拖期超概原因分析



                 对于 JHR 拖期超概,法国核安全局 2017 年年报指出,“由于缺乏设计和建造
             经验,无论是弗拉芒维尔 EPR 反应堆、JHR 反应堆还是卡达拉齐的 ITER 项目,都
             存在诸多困难和重大延误。”法国参议院报告提到,“由于项目的技术复杂性以及

             适应福岛地震后的安全标准,JHR 进度出现延误,并产生额外费用,现估算总投资
             为最初预算的 3 倍。”总的看,JHR 拖期超概主要有技术、安全和经营管理方面的

             因素。



             652
