Page 239 - 中国核能核能年鉴2017.indd
P. 239
核 电

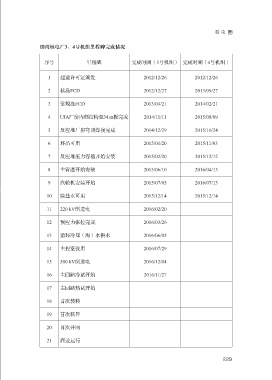

田湾核电厂3、4号机组里程碑完成情况
序号 里程碑 完成时间(3号机组) 完成时间(4号机组)
1 建造许可证颁发 2012/12/26 2012/12/26
2 核岛FCD 2012/12/27 2013/09/27
3 常规岛FCD 2013/04/21 2014/02/21
4 UJA厂房内部结构至34 m板完成 2014/11/11 2015/08/09
5 反应堆厂房穹顶焊接完成 2014/12/29 2015/10/24
6 环吊可用 2015/01/20 2015/11/03
7 反应堆压力容器开始安装 2015/02/20 2015/12/12
8 主管道开始安装 2015/06/10 2016/04/13
9 汽轮机安装开始 2015/07/05 2016/07/13
10 除盐水可用 2015/12/14 2015/12/14
11 220 kV倒送电 2016/02/20
12 预应力张拉完成 2016/03/26
13 循环冷却(海)水供水 2016/06/05
14 主控室投用 2016/07/29
15 500 kV倒送电 2016/12/04
16 主回路冷试开始 2016/11/27
17 主回路热试开始
18 首次装料
19 首次临界
20 首次并网
21 商业运行
229
