核能行业概况

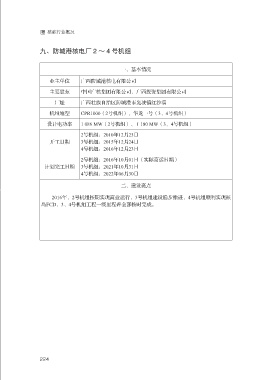

九、防城港核电厂 2 ~ 4 号机组
一、基本情况
业主单位 广西防城港核电有限公司
主要股东 中国广核集团有限公司、广西投资集团有限公司
厂址 广西壮族自治区防城港市光坡镇红沙澫
机组堆型 CPR1000(2号机组)、华龙一号(3、4号机组)
设计电功率 1 086 MW(2号机组)、 1 180 MW(3、4号机组)
2号机组:2010年12月23日
开工日期 3号机组:2015年12月24日
4号机组:2016年12月23日
2号机组:2016年10月01日(实际商运日期)
计划完工日期 3号机组:2021年10月31日
4号机组:2022年06月30日
二、建设亮点
2016年,2号机组按期实现商业运行,3号机组建设稳步推进,4号机组顺利实现核
岛FCD,3、4号机组工程一级里程碑全部按时完成。
