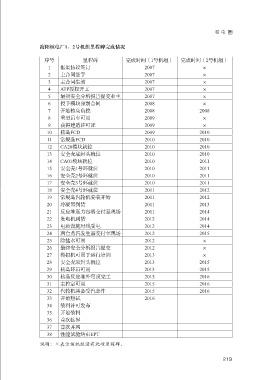

                 海阳核电厂1、2号机组里程碑完成情况

                   序号             里程碑              完成时间(1号机组)            完成时间(2号机组)
                    1    框架协议签订                            2007                  ×
                    2    主合同签字                             2007                  ×
                    3    主合同生效                             2007                  ×
                    4    ATP授权开工                           2007                  ×
                    5    最初安全分析报告提交业主                      2007                  ×
                    6    授予模块预制合同                          2008                  ×
                    7    开始核岛负挖                            2008                 2008
                    8    重型吊车可用                            2009                  ×
                    9    获得建造许可证                           2009                  ×
                    10   核岛FCD                             2009                 2010
                    11   常规岛FCD                            2010                 2010
                    12   CA20模块就位                          2010                 2010
                    13   安全壳底封头就位                          2010                 2010
                    14   CA01模块就位                          2010                 2011
                    15   安全壳1号环就位                          2010                 2011
                    16   安全壳2号环就位                          2010                 2011
                    17   安全壳3号环就位                          2010                 2011
                    18   安全壳4号环就位                          2011                 2012
                    19   常规岛汽轮机安装开始                        2011                 2012
                    20   冷凝器到货                             2011                 2013
                    21   反应堆压力容器交付至现场                      2011                 2014
                    22   发电机到货                             2012                 2014
                    23   电站设施母线受电                          2012                 2014
                    24   两台蒸汽发生器交付至现场                      2012                 2015
                    25   除盐水可用                             2012                  ×
                    26   最终安全分析报告提交                        2012                  ×
                    27   模拟机可用于运行培训                        2013                  ×
                    28   安全壳顶封头就位                          2013                 2015
                    29   核岛环吊可用                            2013                 2015
                    30   核岛反应堆外穹顶完工                        2015                 2016
                    31   主控室可用                             2015                 2016
                    32   汽轮机具备受汽条件                         2015                 2016
                    33   开始热试                              2016
                    34   装料许可发布
                    35   开始装料
                    36   首次临界
                    37   首次并网
                    38   性能试验结束EPT
