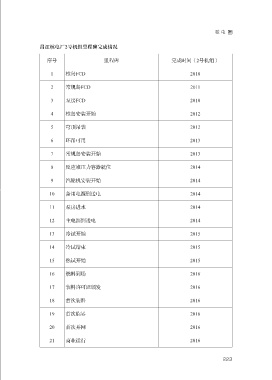

昌江核电厂2号机组里程碑完成情况
序号 里程碑 完成时间(2号机组)
1 核岛FCD 2010
2 常规岛FCD 2011
3 泵房FCD 2010
4 核岛安装开始 2012
5 穹顶吊装 2012
6 环吊可用 2013
7 常规岛安装开始 2013
8 反应堆压力容器就位 2014
9 汽轮机安装开始 2014
10 备用电源倒送电 2014
11 泵房进水 2014
12 主电源倒送电 2014
13 冷试开始 2015
14 冷试结束 2015
15 热试开始 2015
16 燃料到场 2016
17 装料许可证颁发 2016
18 首次装料 2016
19 首次临界 2016
20 首次并网 2016
21 商业运行 2016
