核能科技奖








              强“骨”之路 :高强混凝土的海外诞生                                块混凝土试块,首创了采用石灰石粉作为掺合料配制的

                  众所周知,混凝土是核岛土建工程最基础的工程材                        C60高强混凝土配合比,完成了全性能试验,采用石灰
              料。“华龙一号”核电单堆混凝土需用量高达60万立方,                        石粉作为掺合料配制的C60高强混凝土的力学、热工、
              但当地工业水平较低,建筑材料匮乏,工程建造的主材                          耐久性等指标完全满足三代核电混凝土规范要求,攻克

              依赖国内进口。如此巨大方量的混凝土依靠进口完全不                          了高温与资源匮乏地区高强度、大体积混凝土施工难
              切实际。在巴基斯坦严峻的安全形势下,土建总工程师                          题,完成了16.4万m³C60高强混凝土施工。
              向群毅然走出核电建造的安全区,在巴国全境范围内进
              行混凝土原材料调研工作,行程上千公里,从卡拉奇到                          模块化之路 :确保首堆不拖期

              伊斯兰堡再到拉哈尔的数家水泥、掺料生产厂家,试验                              面对“华龙一号”海外首堆,23个月土建主工期有
              验证性能,对比工程标准,最终选定了供货厂家,解决                          太多的不确定性。第一任项目经理马铁刚在项目策划初

              了混凝土水泥原材料的供应问题,保障核岛FCD的顺利                         始便坚定地提出 :“钢衬里必须采用模块化施工。钢衬
              进行。                                               里走在土建前面,堆腔不锈钢覆面我们也要用。只有这
                 “华龙一号”核岛重要厂房采用防大飞机撞击的双                         样,内部结构施工才能保证压力容器的安装,才能保证
              层安全壳设计,外壳选用C60高强度等级的混凝土。按                         首堆不拖期。”

              照国内经验,需要掺加粉煤灰或硅粉等性能良好的掺合                              提起钢衬里模块化施工,钢衬里施工的技术负责人
              料,但受当地生产力条件限制,该掺合料在巴当地均无                          凌亮如数家珍地娓娓道来 :“我们将钢衬里13层变更为
              法采购到。一筹莫展之际,材料调研时发现的石灰石粉                          9层,与厂家协商定制了超宽板,减少了40%的现场拼

              出现在总工程师向群的脑海中。为什么不能另辟蹊径,                          装量,降低了现场的安装难度和施工风险 ;底板与加腋
              就地取材选用石灰石粉呢?                                      区连接焊缝距离间隙15公分,距离地面20公分,焊接施
                  面对一个全新的高强度混凝土配比,从事核岛土建                        工太难了,质量很难保证,必须采用模块化,底板环段
              10余年的向群深知这个配比的确定难度。为此,向群带                         与加腋区模块施工便诞生了 ;钢衬里模块做5层吧,现

              领团队制定实施了7组对比试验方案,制作完成了近千                          在看来还是保守了些……” 平静的陈述中,有自豪,也
                                                                                    有婉惜,但更多的是坚定。
                                                                                        2016年,总承包单位中国

                                                                                    中原提出堆腔水池模块施工方
                                                                                    案,以实现主设备预引入。这
                                                                                    与项目初始土建建造规划不谋

                                                                                    而合。面对核电建造史上首次
                                                                                    堆腔模块化施工,中核华兴人
                                                                                    勇挑重担,坚定不移地推动堆

                                                                                    腔水池模块化施工,大力协同
                                                                                    中国中原实施创新 :参与模块
                                                                                    实施方案编制,一版讨论不通

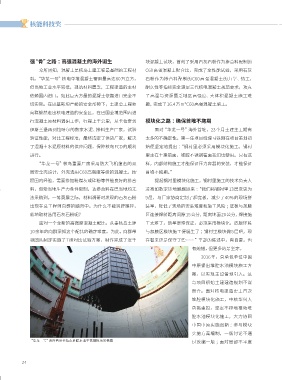

              “华龙一号”海外首堆卡拉奇堆腔水池不锈钢模块吊装图
                                                                                    过改编一版 ;面对局部不平度
