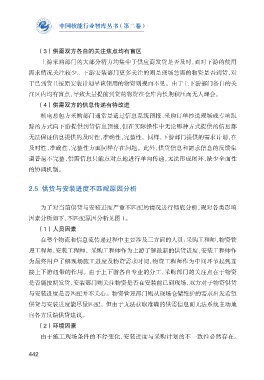

中国核能行业智库丛书 (第二卷)




              (3)供需双方各自的关注焦点均有盲区
               上游采购部门的大部分精力均集中于供应商发货是否及时,而对下游的使用
           需求情况关注较少。下游安装部门更多关注的则是现场急需的物资是否到货,对

           于已到货且按原安装计划早该领用的物资则视而不见。由于上下游部门各自的关
           注区内均有盲点,导致大量提前到货的物资在仓库内长期积压而无人理会。
              (4)供需双方的信息传递有待改进

               核电总包方采购部门通常是通过信息系统预报、采购订单抄送现场或专项跟
           踪的方式向下游提供到货信息预报,但在实际操作中无论哪种方式提供的信息都

           无法保证信息提供的及时性,准确性,完整性。同样,下游部门提供的需求计划,在
           及时性,准确性,完整性方面同样存在问题。此外,供货信息和需求信息的反馈渠
           道普遍不完整,供需信息只能点对点地进行单向传递,无法形成闭环,缺少全面性

           的协调机制。


           2.5  供货与安装进度不匹配原因分析


               为了对当前供货与安装进度严重不匹配的情况进行彻底分析,现对各类影响

           因素分析如下,不匹配原因分析见图 1。
              (1)人员因素
               在整个物流和信息流传递过程中主要涉及三方面的人员:采购工程师,物资管

           理工程师,安装工程师。采购工程师作为上游了解最新的供货进度,安装工程师作
           为最终用户了解现场施工进度及物资需求时间,物资工程师作为中间环节起到连
           接上下游纽带的作用。由于上下游各自专业的分工,采购部门的关注点在于物资

           是否能按期发货,安装部门则关注物资是否在安装前已到现场,双方对于物资供货
           与安装进度是否匹配并不关心。物资管理部门则从现场仓储维护的需求出发希望
           供货与安装进度能尽量匹配。但由于无法获取准确的供需信息而无法系统主动地

           向各方反馈供货建议。
              (2)环境因素

               由于施工现场条件的不停变化,安装进度与采购计划的不一致性必然存在。
